12月28日,江西赣江井冈山航电枢纽工程首台(1#)机组并网发电仪式顺利举行,标志着正式并入华中电网,实现“通航、蓄水、发电”三大目标,为赣江两岸经济社会发展注入新动能。

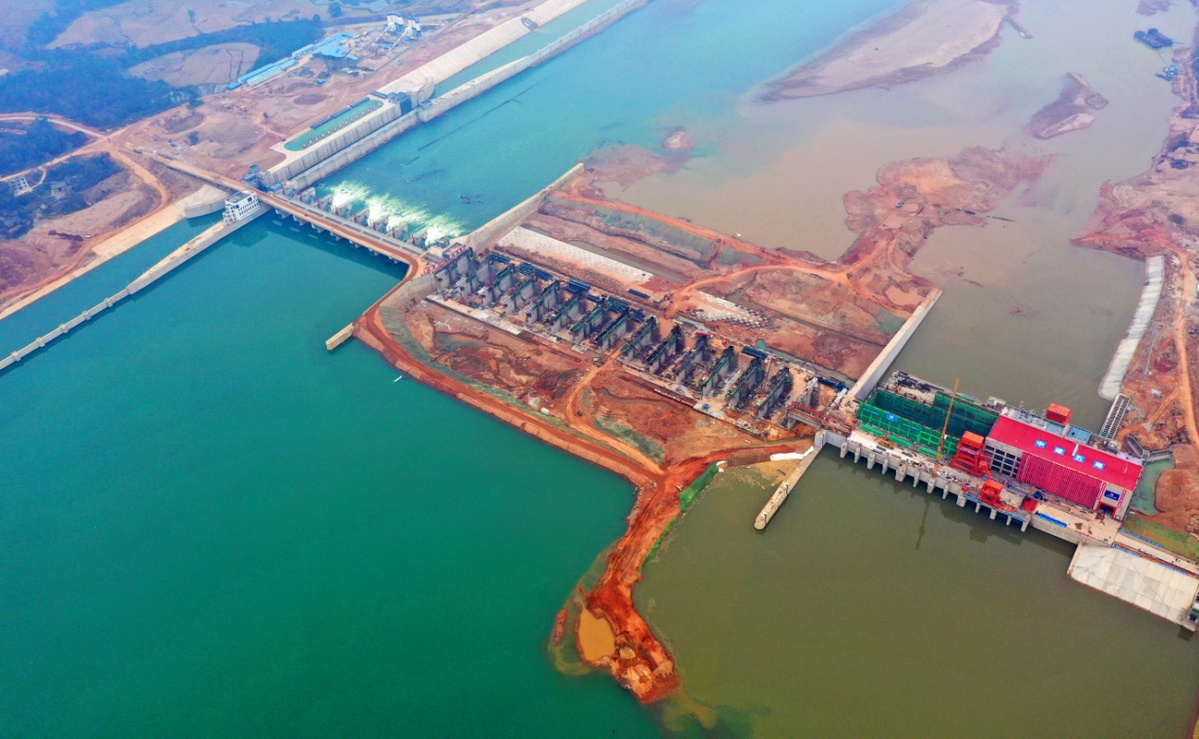

井冈山航电枢纽项目在建鸟瞰图(邓和平摄影)
项目共安装6台灯泡贯流式水轮发电机组,单机容量22.167兆瓦,水电站总装机133兆瓦,年发电量超5亿度,同比火电每年节约标准煤约6万吨,减少烟尘排放量1万余吨,助力优化能源结构、促进绿色发展、建设环境友好型社会,被当地百姓誉为赣江上的“小三峡”。

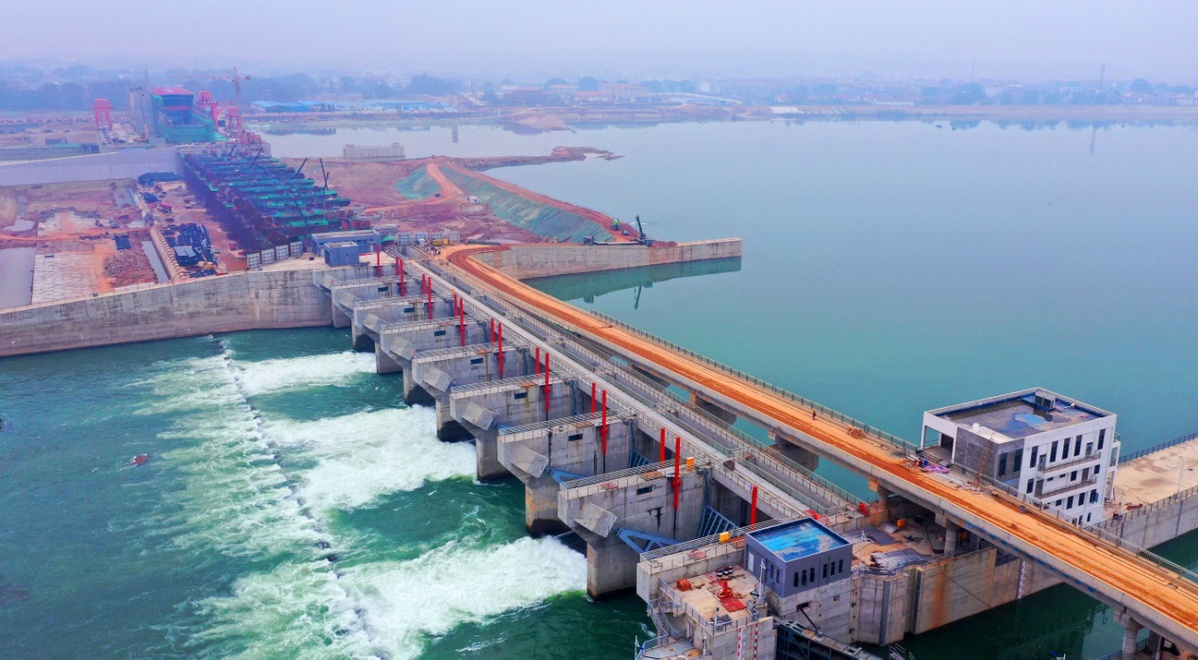

井冈山航电枢纽项目泄水闸(邓和平摄影)
历时40个月,曙光终现。2017年8月25日项目正式开工,2017年9月28日右岸电站厂房全年围堰完成合拢、2019年4月28日左区8孔泄水闸验收完成并泄洪、2019年12月28日左区船闸工程完成试通航验收、2020年5月15日完成首台机组管型座吊装……

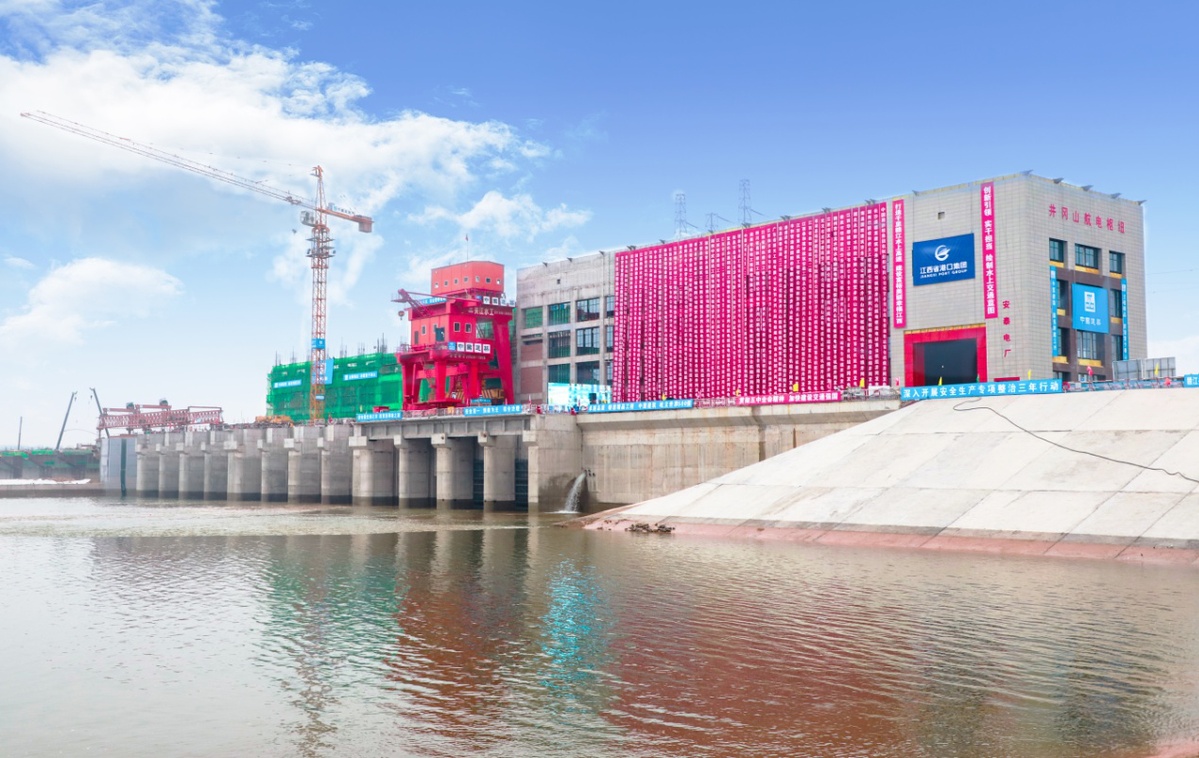

井冈山航电枢纽并网发电(卢忠宝摄影)
“参与项目建设的时候,所经历的苦难是现在没办法想象的。”提及刚进场的场景,库区分部工程部经理杨鹏陷入了深深的回忆。
并网发电机房照片(曾健摄影)
水利工程苦,大家早有耳闻,可只有到了荒山野岭的施工现场,才真正体会到,山区无路,蛇虫出没,内无物资,外无信号。生活条件艰苦,工作推进艰难,工程占地面积广大,征拆任务重,但当地土地权属复杂,矛盾众多,协调人员不分昼夜地往村民家中跑,边谈边开工。从国道下来全是乡村公路,村里的路和桥不让过大车,项目尽力协调,费尽口舌,实在谈不下来的地方只好自己架设钢便桥,自己修路,不浪费一点时间。
建设方与业主方互相祝贺并网发电成功(卢忠宝摄影)
“跑步进场,先干再说。”20余名五局人火速“进军井冈山”。左区8孔泄水闸施工时,因闸底板必须赶在来年汛前完成全部施工,否则汛情一至便会拖延工期半年以上。为保节点目标,在2018年的春节,100多名建筑工人和管理人员主动放弃回家团圆的机会,自发的坚守在施工一线,有序组织土建施工和闸门安装工作,最终在除夕夜完成了第一孔闸门安装,为后续在汛前完成泄水闸验收打下了坚实基础。

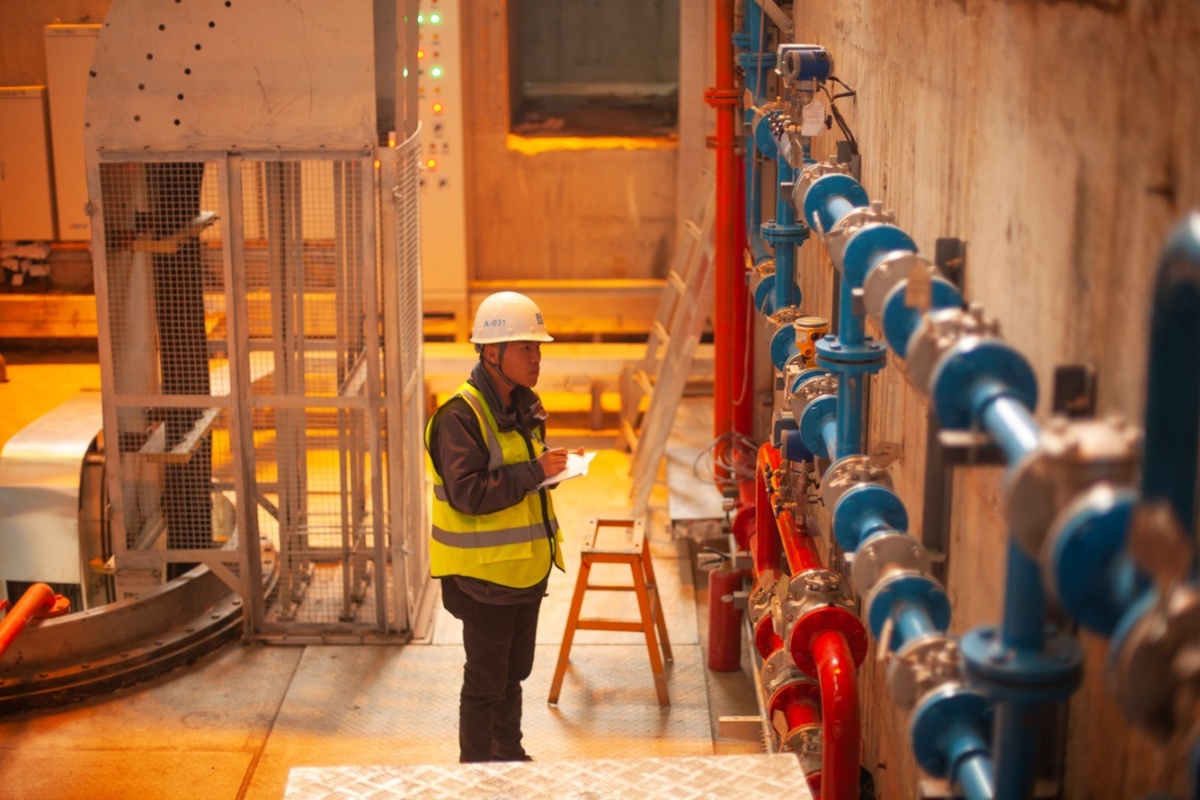

设备检查(曾健摄影)
2020年,面对疫情防控和生产建设双重压力,项目班子以“控制性工程先复工,分批次、分层级制定复工计划,控制人员数量不给当地政府增加防控压力”的原则组织恢复施工生产,在疫情防控的基础上确保应复尽复,为首台机组发电目标节点打下了坚实的基础。
现场查看图纸(曾健摄影)
回首一路风雨中走来,从摸着石头过河的跌跌撞撞到如今一步步稳健迈进,这是井航人最难忘的一段记忆。
“面对施工经验不多的大型水利水电工程,涉及领域新、作业季节性强、工期短任务大,人才、技术便是横在眼前的两大首要难题”中建股份赣江井冈山航电枢纽项目常务副指挥长戴良辉说道,“我们通过外部专家‘引进来’,内部管理人员‘走出去’,招纳人才、培养人才、留住人才,迅速提高了项目团队的专业素质和战斗能力。”

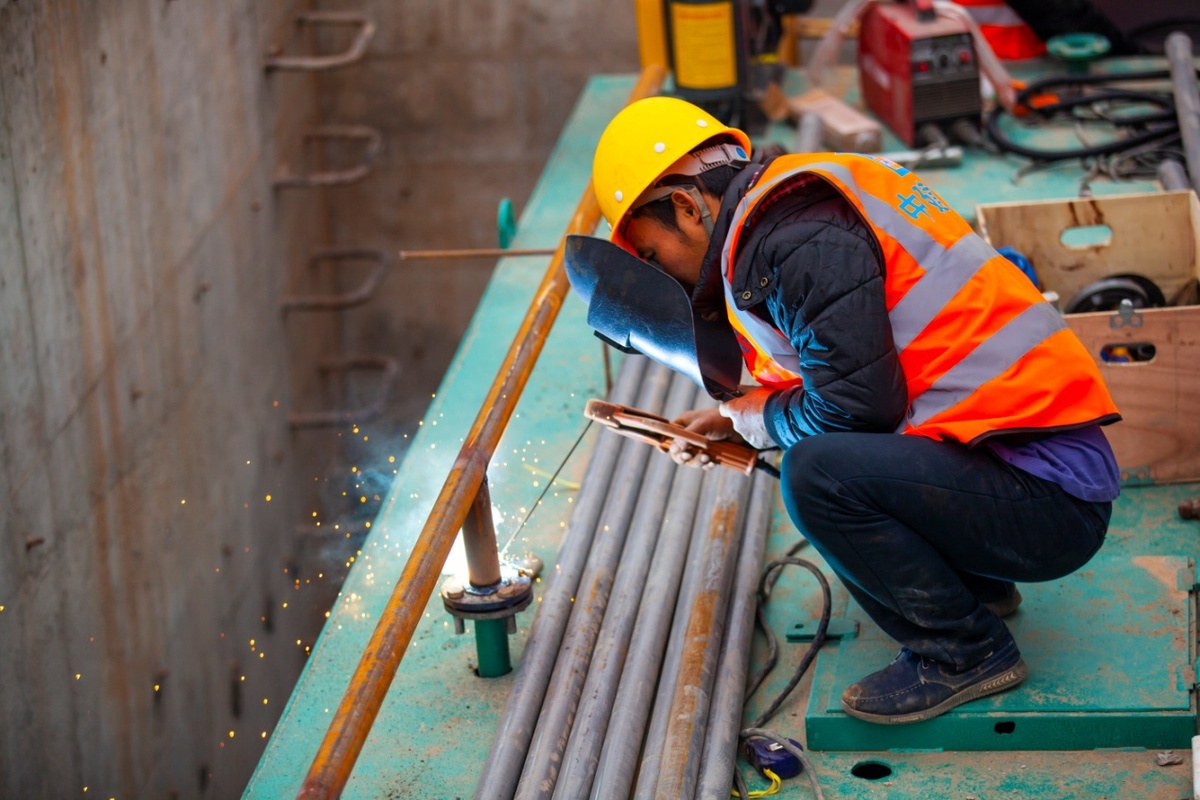

现场电焊(曾健摄影)
遇到技术难题,就采取攻关战术,将中建五局房建、市政领域擅长的专业技术和工艺做法引入到航电枢纽工程的施工工序中,采用一系列创新做法,减少高危作业、节约工期;碰到管理难题就学习成熟的管理经验,改变左右岸两个项目部各自为战的做法,形成一个指挥部加左右岸分部和库区工区的统筹管理模式,科学下达各项施工任务。
364个施工方案,11个超规模专项方案,项目做到了方案编制有序、施工实效修复,泄水闸锚杆、固结灌浆及帷幕灌浆、防护堤防渗墙、钢保等隐蔽工程第三方检测合格率100%、连续两年获江西省平安工地考核第一名、发表论文6篇、总结提炼工法8项、申报实用新型专利3项、发明专利1项,多次获得江西省优秀管理质量QC一等奖……
中建铁军善学习、勇探索、闯难关,从“0”到“1”,不仅开创了中建水利新局面,也锻造出了一支“敢为人先”的水利尖兵。
跨越时空的井冈山精神历久弥新,中建五局把传承于历史文化的“红色基因”转化为企业的“蓝色力量”。
工程开工以来,井冈山航电枢纽项目部认真落实“支部建在项目上”的要求,成立“星火”党支部,党支部分左(初心党)右(使命党)岸党小组,传承并发扬井冈山革命精神,积极推进特色党建工作,通过组织领导、思想引导、典型倡导、活动传导,不断以先进的精神鼓舞员工的斗志,涌现出一大批率先垂范、以身作则的党员先锋、青年先锋。
“打造千里赣江水上高速、建设富裕美丽幸福江西”,赣江井冈山航电枢纽工程以航运为主,正常蓄水位为67.5m,库容为2.928亿立方米,将渠化赣江35公里航道,实现赣江Ⅲ级航道标准,有效降低货物运输成本,进一步发挥赣江水运“干支直达、江海联运”优势,对推动沿江经济社会发展具有十分重要的意义。(中国日报江西记者站 王健)
